Aktuelles vom Kirchenbau

Innenerneuerung | Kirchturm




16. April, es tut sich was

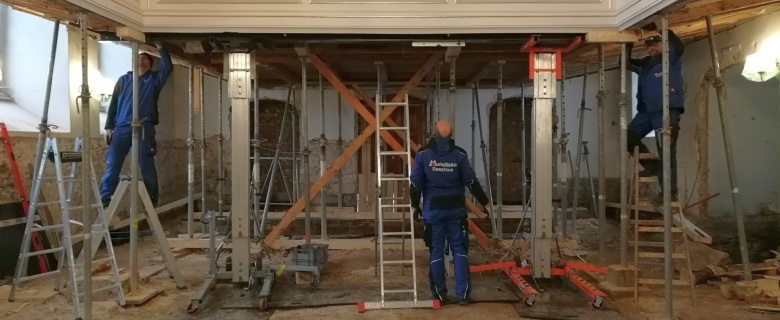

Neue Firmen-Logos deuten auf Fortschritte am Bau. Die Emporenabstützung soll z.B. durch die Firma Raschke aus Auerswalde erfolgen. Und tatsächlich es geht los!




10. April, Arbeitseinsatz

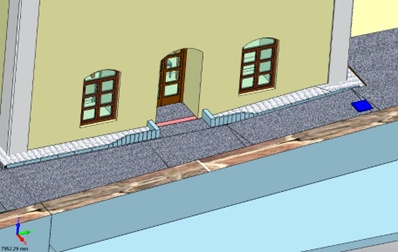

Das Bodenniveau außen am hinteren Eingang wurde in den letzten beiden Wochen so abgesenkt, dass ein barrierefreier Eingang möglich wird. Heute nun ist der Durchgang entsprechend angepasst worden. Der seitliche Eingang muss natürlich auch passend gemacht werden.
Danke an alle, die mitgeholfen haben!!



6. März, Arbeitseinsatz
Und wieder waren fleißige Leute am Werk und haben viel Erde und Steine bewegt - Danke für alle Unterstützung!!
Inzwischen ist auch eine beantragte Förderung von der Landeskirche genehmigt worden, genaueres demnächst.



27. Februar, Arbeitseinsatz
Was für Aufgaben standen an?
  • Transport des in der Kirche befindlichen Bauschutts in Container
  • weiterer Ausbau des alten Fußbodens in der seitlichen Abstellkammer
  • weiteres Abschlagen oder Abflexen der Wände im Kirchenschiff, für einen späteren, ebenen Wandputz
  • vorsichtiges Bearbeiten der Ziegel-Kante am Altarplatz (dort überschüssige Ziegel entfernen), damit später dort die Natursteinstufen gesetzt werden können
  • weiteres Beräumen des Heizungskellers (Gasbetonsteine in kleinen Container entsorgen, Rückbau Zwischenwand)

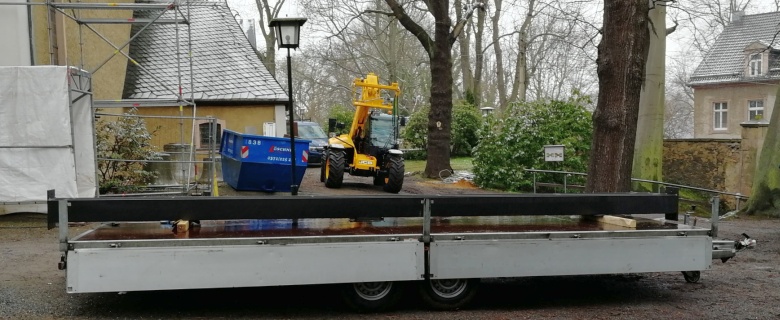

  • Rückbau der Ziegelwand (außen) an der rechten der beiden neu gefundenen Türen in der Westwand zur Herstellung der Zufahrt für Bagger ins Kirchenschiffs
Danke für alle Unterstützung!!
Euer Baudenkteam



20. Februar, Arbeitseinsatz
Vielen Dank an alle am Arbeitseinsatz Beteiligten. Ein Teilnehmer berichtet:
"Bis der Container voll war, haben wir Bauschutt herausgeräumt. Danach wurde der Boden bei den zwei Durchbrüchen auf der Westseite und in der ehemaligen Abstellkammer entfernt."




6. Februar, Arbeitseinsatz
Vielen Dank an alle am Arbeitseinsatz Beteiligten.
Was wurde geschafft:
Eine Verbindung des zukünftig abteilbaren, hinteren Raumes zum Vorhaus ist hergestellt.
Im ehemaligen Heizungsraum wurde weitere Arbeitsfreiheit geschaffen (soll zukünftig nur noch das Ausgleichsgefäß für die Fußbodenheizung beherbergen).
Die hinteren Türen sind jetzt für weitere Planungen freigelegt.

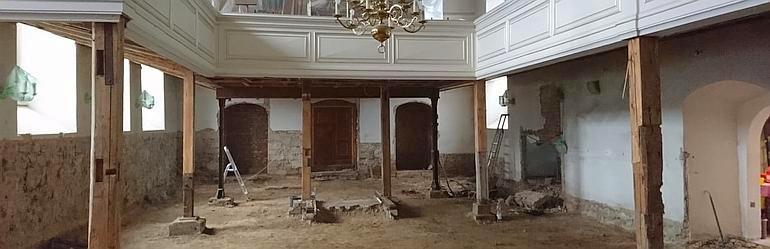

26. Januar, Information vom KV
Im Kirchenschiff geht es kräftig voran! Nachträglich hat die Denkmalbehörde die Sanierungsarbeiten am Emporentragwerk und den Wiedereinbau des Rohfußbodens in die laufende "Notsicherungsmaßnahme nach Schwammbefall" aufgenommen und Fördergeld zugesagt. Diese Maßnahmen müssen bis Ende April erbracht sein!
Das Tragwerk der Emporen muss komplett neu gebaut werden. Parallel dazu werden die Planungen für die neue Heizung, den Fußbodenaufbau, Altarstufen, Türanschlüsse, Elektrik u.ä. abgeschlossen. Die Arbeiten werden so konzipiert, dass später unter der Orgelempore ein Saal eingebaut werden kann.
Beim letzten Arbeitseinsatz am 16.1. wurden rechts und links neben der Westtür unter dem Putz Türöffnungen gefunden, die in einem zukünftigen Saal für Licht und frische Luft sorgen könnten. Deshalb auch noch eine Frage:

Wer hat alte Fotos von vor 1945 vom Innenraum hinten, also unter der Orgelempore, bzw. von der Westseite außen? Sie werden für die weitere Bauplanung benötigt.



Herzlichen Dank für alles Mitdenken, Beten, Spenden und Arbeiten! Unser Gebet gilt besonders den Planern, Firmen und der Bewilligung aller Anträge. Wir vertrauen darauf, dass unser HERR uns auch bei allen weiteren nötigen Arbeiten segnet. Pfr. G. Brause

28. November, Gruftrückbau
Zur Sanierung des Schwammbefalls gehört auch die Entfernung der an die Kirche angrenzenden Gruft (ganz früher schon als Kohlevorratsraum benutzt). Mit Technik und Augenmaß wurde heute die metallene Abdeckung entfernt.

14. November, Arbeitseinsatz

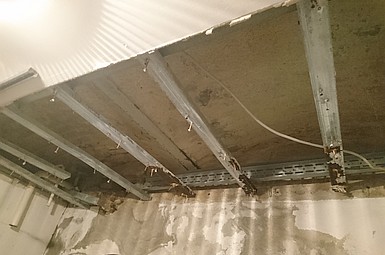

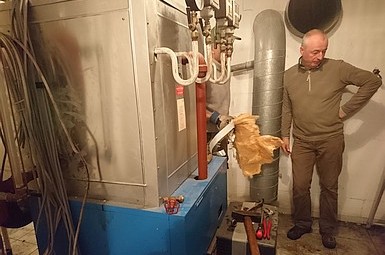

Der Heizungkessel, der am 7.11. freigelegt wurde, konnte heut mit viel Krafteinsatz aus dem Heizungskeller herausgeholt werden.

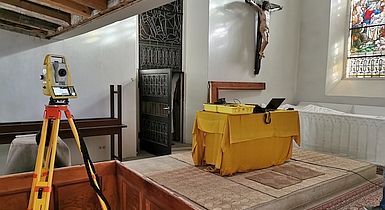

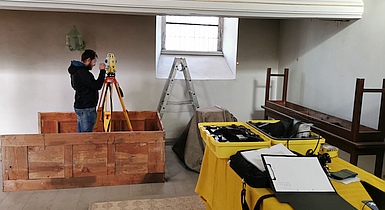

Im Kirchenschiff war Martin Fricke am Werk, um mit moderner Technik Vermessungsarbeiten auszuführen. Diese bilden die Voraussetzung für das statische Gutachten von Prof. Kempe, um neue Möglichkeiten für die Abstützung von Emporen und Orgel zu finden.


7. November, Arbeitseinsatz
Vielen Dank allen Helfern für die Arbeiten im Heizungsraum, im Kirchenschiff und an den Fenstern des Kirchturms (s. Bericht Kirchturm).


17. Oktober, Arbeitseinsatz

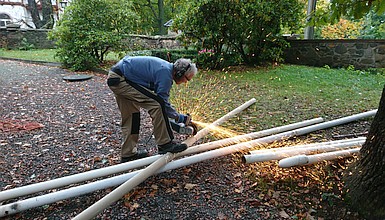

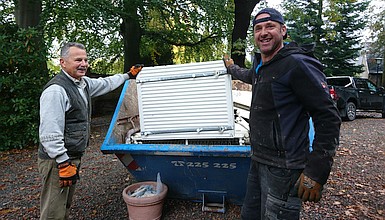

Vielen Dank allen Helfern. Das17. Oktober, Arbeitseinsatz
Vielen Dank allen Helfern. Das haben wir heute geschafft:
Alle Heizungsrohre im unteren Bereich Kirchenschiff und Vorraum sind auf dem Container, ebenso die Heizkörper, die noch im Löbnerhaus lagerten, die Gasbetonsteine und die Ziegel Reihe sind weg, auch die letzten Metallteile am alten Heizungskanal.
Im Heizungskeller konnten wir die Rohre leider nicht weiter zurückbauen, denn wir waren heute leider nur zu viert. Antje Kreutziger


1. Oktober, aktuelle Informationen aus dem Gemeindebrief
Für den Innenraum müssen eine ganze Heerschar von Beteiligten unter einen Hut gebracht werden: wir als Bauherr, Statiker, Heizung & Lüftung, Elektrik inkl. Licht- und Tontechnik, Holzschutz, Bodenarchäologie, Denkmalamt, Orgelbauer, kirchliche Bauaufsicht usw. Es ergibt auch keinen Sinn, hier Schnellschüsse abzugeben. Bei allem sollen so gut es irgend geht künftige Funktionsanreicherungen vorbereitet werden.

Ein großes Dankeschön an alle, die in den letzten Wochen wieder viel an Eigenleistung eingebracht haben, mit Händen und Köpfen. Nicht möglich wäre das ohne die engagierte Arbeit des Bau-Denk-Teams. Auf unserer Internetseite sehen sie regelmäßig Fotos vom Baufortschritt.

Wegen der neu hinzugekommenen Arbeiten haben wir im Moment noch eine erhebliche Finanzlücke (Heizung, Außentür Westseite, Verkabelung, sowie Säulen, Träger und Verkleidung der Emporen, …). Wir versuchen alle möglichen staatlichen und kirchlichen Fördermöglichkeiten zu nutzen, brauchen aber dringend noch Eigenmittel.
Ob Sie noch etwas spenden können?

19. September, Arbeitseinsatz
Wieder waren fleißige Helfer am Werk, um Platz zu schaffen für Neues:
Die Heizungsanlage wurde stillgelegt, die entsprechenden Elektroleitungen abgeschaltet, der Heizungskanal entfernt und auch die Heizungsrohre konnten schon ausgebaut und zerlegt werden.



Frühere Informationen (Archiv) der Innenerneuerung
